Wylewka cementowa na ogrzewaniu podłogowym wymaga spokojnego rozruchu, bo zbyt szybkie grzanie potrafi narobić więcej szkody niż pożytku. W tym tekście pokazuję, jak działa harmonogram wygrzewania posadzki cementowej, kiedy można go rozpocząć, jak prowadzić temperaturę krok po kroku i co sprawdzić, zanim położysz finalną podłogę. To praktyczny temat: od poprawnego przebiegu zależy nie tylko tempo schnięcia, ale też ryzyko rys, odspojenia warstw i problemów z wilgotnością.
Najważniejsze zasady wygrzewania przed ułożeniem okładziny
- Proces zaczyna się dopiero po związaniu jastrychu, zwykle po 21-28 dniach, a nie zaraz po wylaniu.
- Temperaturę podnosi się etapami, a nie skokowo, bo zbyt szybkie grzanie zwiększa ryzyko rys i odspojeń.
- W szczycie procesu podkład utrzymuje się najczęściej w okolicach 50-55°C, ale zawsze w granicach zaleceń systemu.
- Po wygrzaniu trzeba sprawdzić wilgotność metodą CM, bo sam przebieg programu nie zastępuje pomiaru.
- Wentylacja ma pomagać w usuwaniu wilgoci, ale przeciągi i gwałtowne chłodzenie są błędem.
Po co w ogóle wygrzewa się cementową wylewkę

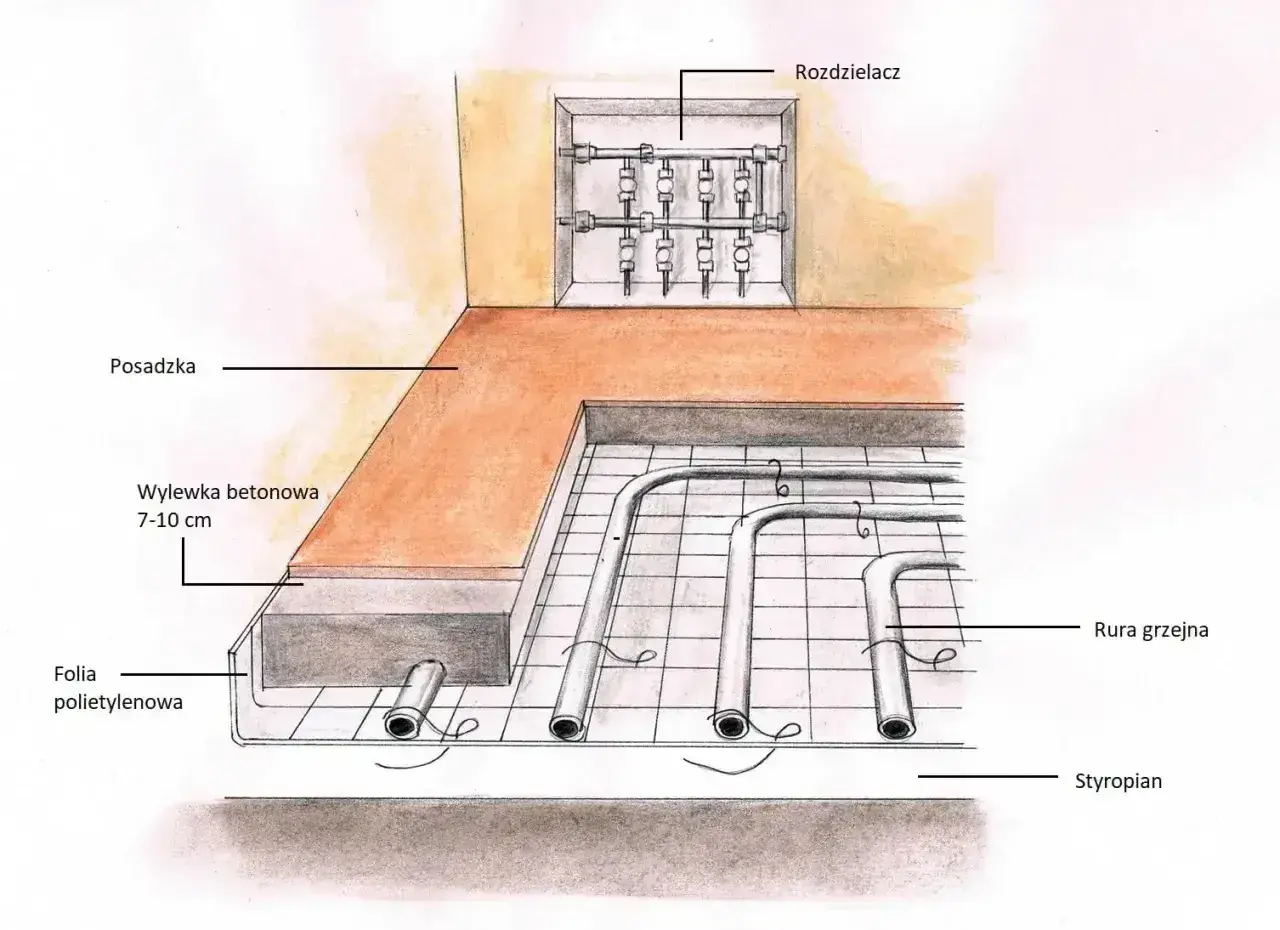

Ja traktuję ten etap jak próbę generalną całego układu. Wygrzewanie nie służy tylko temu, żeby „wysuszyć” podkład, ale też żeby odprężyć jastrych, sprawdzić działanie ogrzewania podłogowego i ujawnić ewentualne słabe miejsca, zanim na podłodze pojawią się płytki, panele albo parkiet.
W praktyce chodzi o kontrolowane usuwanie wilgoci technologicznej. Cement musi najpierw związać, a dopiero potem można pomagać mu temperaturą. Jeśli ktoś przyspiesza ten proces na siłę, ryzykuje skurczowe rysy, nierównomierne wysychanie i spadek wytrzymałości. Samo „mocne grzanie” nie rozwiązuje problemu, bo wilgoć z wnętrza podkładu nie znika równomiernie.
Poza tym wygrzewanie pokazuje, czy instalacja działa stabilnie. To moment, w którym warto zauważyć niepokojące odgłosy, skoki temperatury, niejednakowe nagrzewanie pętli albo miejsca, w których podłoga reaguje inaczej niż reszta. Dopiero kiedy to wszystko jest pod kontrolą, ma sens pytanie, kiedy uruchomić rozruch i jak długo go prowadzić.
Kiedy można zacząć i czego nie przyspieszać
Najbezpieczniej przyjąć prostą zasadę: cementowej wylewki nie wygrzewa się zaraz po wykonaniu. W praktyce najczęściej mówi się o 21-28 dniach przerwy na związanie, ale jeśli wykonawca lub producent systemu podaje dłuższy termin, to właśnie on ma pierwszeństwo. Cemex w instrukcji jastrychów cementowych wskazuje start najwcześniej po 28 dniach, co jest rozsądnym punktem odniesienia, gdy nie masz bardziej szczegółowych wytycznych.
W pierwszych dniach po wylaniu ważne są także warunki otoczenia. Przez około tydzień warto chronić podkład przed intensywnym słońcem, zbyt mocnym przewiewem i gwałtownymi zmianami temperatury. Cement nie lubi ani przegrzania, ani przesuszenia powierzchniowego, bo wtedy wilgoć ucieka nierówno, a to zwiększa ryzyko spękań.
Jeśli wylewka została wykonana w grubszym układzie albo w dużym domu z wieloma pętlami grzewczymi, nie zakładaj, że jeden termin pasuje do wszystkiego. W takich sytuacjach lepiej przyjąć zapas bezpieczeństwa niż trzymać się minimalnego progu tylko dlatego, że „tak bywa na budowie”. Gdy termin startu jest już pewny, można przejść do samego programu grzania.

Jak wygląda praktyczny harmonogram krok po kroku
Najczęściej spotykam się z prostym, stopniowym schematem. Jego sens jest taki sam niezależnie od szczegółów: zaczynasz łagodnie, zwiększasz temperaturę co 2-3 dni, utrzymujesz maksimum przez kilka dni, a potem schodzisz z niej równie spokojnie. Nie chodzi o idealne „jedno słuszne” ustawienie, tylko o powtarzalną logikę procesu.
| Etap | Temperatura zasilania | Czas | Co robić |
|---|---|---|---|
| Start | około 20°C albo 5-10°C powyżej temperatury otoczenia | 2-3 doby | Uruchom system łagodnie, bez skoków i bez nocnych „resetów”. |
| Podnoszenie | 30°C | 2-3 doby | Jeśli wszystko pracuje stabilnie, zwiększ temperaturę o kolejne 5°C. |
| Podnoszenie | 40°C | 2-3 doby | Obserwuj podkład i reakcję instalacji, nie przyspieszaj cyklu. |
| Faza szczytowa | 50°C lub maksymalna dopuszczona przez system | około 5 dni | Utrzymaj temperaturę bez zmian, żeby wilgoć mogła schodzić równomiernie. |
| Schładzanie | 40°C | 2-3 doby | Obniż temperaturę stopniowo, bez gwałtownego gaszenia układu. |
| Schładzanie | 30°C | 2-3 doby | Kontynuuj spokojny spadek temperatury. |
| Koniec cyklu | 20-25°C | 1 doba i dalej wyłączenie | Wyłącz system i przygotuj się do pomiaru wilgotności. |
Ważne: w części systemów zamiast 50°C przyjmuje się 55°C, a niektóre protokoły mają jeszcze inne przejścia pośrednie. Ja zawsze trzymam się niższej z wartości dopuszczonych przez producenta wylewki, rozdzielacza i źródła ciepła. W praktyce spotyka się też warianty oparte na prostych skokach 20-30-40-50-40-30-20°C, ale to nadal ten sam pomysł: grzać bez szarpania i bez skrótów.
Jeśli ktoś prosi mnie o najkrótszą możliwą odpowiedź, mówię tak: temperatura ma rosnąć małymi krokami, utrzymać się na szczycie i zejść równie spokojnie. Taki przebieg daje podkładowi czas na reakcję, a instalacji na stabilizację. Dalej trzeba już tylko dopilnować warunków w pomieszczeniu i pomiaru wilgotności.
Jakie warunki w pomieszczeniu muszą być stabilne
Same liczby na sterowniku nie wystarczą, jeśli w pomieszczeniu panuje chaos. W czasie wygrzewania i późniejszego przygotowania do montażu okładziny warto utrzymywać stabilne warunki: temperaturę powietrza w okolicach 17-26°C, wilgotność względną na poziomie 35-65% i brak gwałtownych przeciągów. Punkt rosy też ma znaczenie, bo to temperatura, przy której para wodna zaczyna się skraplać; dobrze, by temperatura podkładu była od niego wyraźnie wyższa.
W praktyce oznacza to zwykłą, ale konsekwentną dyscyplinę budowlaną. Nie otwieram okien „na oścież” tylko po to, żeby przyspieszyć schnięcie, bo wtedy podkład może wysychać nierówno. Lepiej postawić na rozsądną wentylację i spokojny przepływ powietrza niż na gwałtowne przewiewy. To samo dotyczy bezpośredniego słońca, które potrafi mocno podbić temperaturę jednej strefy i zaburzyć równowagę procesu.
Po zakończeniu cyklu trzeba wykonać pomiar wilgotności metodą CM, czyli karbidową. To właśnie wynik pomiaru, a nie sam fakt „przegrzania” posadzki, decyduje o tym, czy można wejść z warstwą końcową. Polskie Stowarzyszenie Posadzkarzy podaje, że dla podkładów cementowych z ogrzewaniem podłogowym wilgotność po wygrzaniu powinna spaść poniżej 1,8% CM. Dla mnie to granica, której nie traktuje się umownie.
Najczęstsze błędy, które psują efekt
- Za wczesny start - jeśli zaczniesz grzać przed związaniem cementu, wyciągniesz wodę potrzebną do prawidłowego dojrzewania jastrychu.
- Zbyt szybkie podnoszenie temperatury - skoki są groźniejsze niż powolny wzrost, bo nasilają skurcz i mogą wywołać rysy.
- Brak wietrzenia albo zbyt agresywne wietrzenie - obie skrajności są złe; pierwsza zatrzymuje wilgoć, druga wysusza nierówno.
- Ignorowanie protokołu - bez zapisu łatwo zgubić dzień, etap albo temperaturę, a potem cały proces robi się chaotyczny.
- Pomiar tylko „na oko” - sucha powierzchnia nie oznacza suchego wnętrza, a to właśnie wnętrze decyduje o późniejszych problemach.
- Nieuwzględnienie dylatacji - podkład pracuje termicznie, więc pola grzewcze i szczeliny muszą być zaprojektowane i przeniesione poprawnie.
Ja najczęściej widzę jeden błąd powtarzany częściej niż wszystkie inne: inwestor chce przyspieszyć budowę i uznaje, że mocniejsze grzanie „na dwa dni” da taki sam efekt jak spokojny cykl. Nie daje. Może za to zostawić kosztowny problem na później, gdy na gotowej podłodze zacznie się klawiszowanie, pękanie albo odspajanie kleju.
Po uniknięciu tych pułapek zostaje już ostatni, bardzo praktyczny etap: sprawdzenie, czy podkład naprawdę nadaje się pod wykończenie.
Co sprawdzić przed montażem płytek, paneli albo parkietu
Zanim położysz finalną warstwę, sprawdź trzy rzeczy: wilgotność, równość i temperaturę pracy systemu. To brzmi banalnie, ale właśnie tu najczęściej pojawiają się późniejsze reklamacje. Nawet dobrze wygrzana posadzka nie obroni się, jeśli podłoże jest za wilgotne albo nierówne.
| Rodzaj okładziny | Na co zwrócić uwagę | Praktyczna uwaga |
|---|---|---|
| Płytki i okładziny klejone | Wilgotność, równość, szczeliny dylatacyjne | Nie zaczynaj klejenia, jeśli pomiar CM nie mieści się w wymaganym progu. |
| Panele i LVT | Stabilność temperatury i równość podkładu | Tu drobne wahania temperatury w sezonie grzewczym są bardziej kłopotliwe niż sam start. |
| Parkiet i deska | Protokół wygrzewania, wilgotność i limit temperatury powierzchni | W wielu systemach bezpieczny poziom to zwykle 26-28°C na powierzchni, ale zawsze liczy się instrukcja producenta. |
Ja lubię też jedną prostą zasadę organizacyjną: po wygrzewaniu zostawiam posadzkę na moment stabilizacji, a dopiero potem wchodzę z montażem. To ogranicza ryzyko, że podkład „dokończy pracę” już pod gotową okładziną. Jeśli po cyklu wilgotność nadal jest za wysoka, nie układałbym wykończenia na siłę. Lepiej powtórzyć proces albo dać podkładowi kilka dodatkowych dni niż później walczyć z naprawą całej podłogi.
Co daje dobrze poprowadzony rozruch i kiedy nie warto iść na skróty
Dobrze przeprowadzony rozruch to nie formalność do odhaczenia, tylko realna ochrona całej konstrukcji podłogi. Zyskujesz równomierne dosuszanie, mniejsze ryzyko pęknięć, lepszą współpracę z warstwą końcową i większą pewność, że instalacja grzewcza działa tak, jak została zaprojektowana. To szczególnie ważne w domach, gdzie podłoga ma służyć przez lata bez ponownego rozbierania warstw.
- Zachowaj protokół wygrzewania od początku do końca.
- Po cyklu wykonaj pomiar CM, a nie tylko kontrolę wzrokową.
- Nie przyspieszaj grzania, jeśli podkład jest grubszy, chłodniejszy albo słabo wentylowany.
- Przed montażem okładziny sprawdź także wymagania jej producenta, bo one potrafią być ostrzejsze niż ogólne zalecenia budowlane.
Jeśli miałbym zostawić jedną praktyczną myśl, byłaby taka: posadzka cementowa najlepiej schnie wtedy, gdy nikt nie próbuje jej oszukać. Spokojny, stopniowy rozruch, sensowna wentylacja i pomiar wilgotności po wszystkim dają dużo więcej niż szybkie podkręcenie temperatury. W budownictwie taki brak pośpiechu bardzo często jest po prostu tańszy niż późniejsza naprawa.
