Moc przyłączeniowa budynku to jedna z tych decyzji, które z pozoru wyglądają jak formalność, a potem potrafią zablokować cały projekt. W praktyce chodzi o to, ile energii obiekt może pobierać z sieci bez przeciążania instalacji i bez późniejszych przeróbek. W tym tekście wyjaśniam, jak dobrać ten parametr do domu, mieszkania albo lokalu, ile zwykle kosztuje jego zwiększenie i jakich dokumentów potrzebuje operator.
Najważniejsze liczby i decyzje, które warto mieć pod ręką przed wnioskiem
- Nie licz wszystkiego na sztywno. Liczy się jednoczesność pracy urządzeń, a nie suma mocy z tabliczek znamionowych.
- Dla domu jednorodzinnego sensownym punktem startu bywa 12,5 kW w układzie 3-fazowym, ale przy ogrzewaniu elektrycznym albo ładowaniu auta to często za mało.
- Koszt rośnie wraz z zamawianą mocą, długością przyłącza i tym, czy potrzebne są prace na istniejącej instalacji.
- Do wniosku zwykle trzeba przygotować dane obiektu, przewidywane zużycie, tytuł prawny do nieruchomości i plan sytuacyjny.
- Najdroższy błąd to zaniżenie zapotrzebowania na starcie, bo później płaci się drugi raz za poprawki.

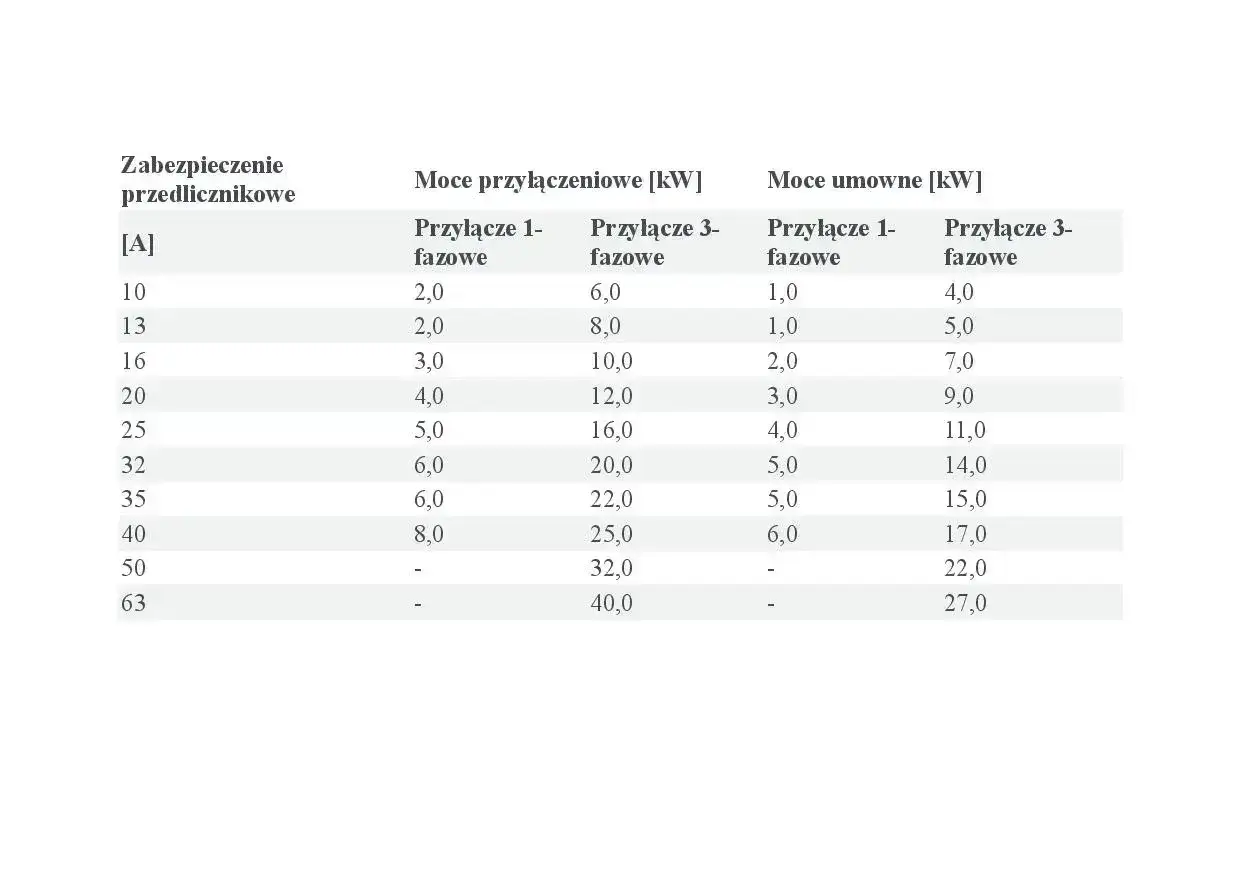

![Tabela przedstawia moce przyłączeniowe i umowne dla zabezpieczeń przedlicznikowych, pokazując zależność mocy od prądu [A] i fazowości przyłącza.](https://imageoptimizecdn-blog.online/unsafe/rs:fit:2048/q:65/plain/https%3A%2F%2Ffrce8xp4ye4n.compat.objectstorage.eu-frankfurt-1.oraclecloud.com%2Fblog-assets%2Fpost_image%2Fdc8ed4d65a8f264977ab3708c8a63ca7%2Fschemat-doboru-mocy-przylacza-elektrycznego-domu-jednorodzinnego.webp)
Co naprawdę oznacza limit poboru z sieci
Ja patrzę na ten parametr jak na techniczny sufit, który mówi, ile energii budynek może pobierać w szczycie bez ryzyka przeciążenia. To nie jest po prostu suma wszystkich urządzeń w domu ani sam rozmiar bezpiecznika. Operator bierze pod uwagę planowany pobór, a w praktyce liczy się także to, co może działać jednocześnie, a nie wszystko, co kiedykolwiek da się podłączyć do gniazdka.
Warto od razu odróżnić trzy pojęcia, które w rozmowach o instalacji często się mieszają. Moc zainstalowana to potencjał urządzeń, moc umowna to limit zapisany w umowie z dostawcą energii, a parametr przyłączeniowy służy do zaprojektowania i zasilenia obiektu od strony sieci. Jeśli te wartości są rozjechane, zaczynają się typowe problemy: zbyt słabe zabezpieczenie, za mały przekrój przewodów albo konieczność ponownej przebudowy przyłącza.
W praktyce patrzę też na współczynnik jednoczesności, czyli założenie, że nie wszystko pracuje naraz. To właśnie on ratuje wiele projektów przed niepotrzebnym przewymiarowaniem. Krótkie, chwilowe skoki obciążenia zwykle nie są jeszcze katastrofą, ale długie przeciążenia już tak, bo sieć i instalacja muszą pracować bezpiecznie przez cały czas użytkowania.
Kiedy ten punkt jest już jasny, można przejść do najważniejszego pytania: ile kilowatów naprawdę potrzebuje dany budynek, a nie tylko jego katalog urządzeń.
Jak policzyć zapotrzebowanie dla domu, mieszkania i małej firmy
Ja zaczynam od scenariusza użytkowania, nie od katalogu. Najpierw zapisuję, jakie urządzenia są naprawdę ważne, potem sprawdzam, które mogą działać równocześnie, a dopiero na końcu dobieram rezerwę. Energa Operator podaje, że standardowa moc dla domu jednorodzinnego z instalacją 3-fazową wynosi 12,5 kW, ale to działa dobrze tylko wtedy, gdy dom nie ma bardzo energochłonnych dodatków.
| Obiekt lub scenariusz | Co zwykle pracuje równocześnie | Orientacyjny zakres |
|---|---|---|
| Mieszkanie bez ogrzewania elektrycznego | AGD, oświetlenie, elektronika, okresowo płyta i piekarnik | 6-8 kW |
| Dom jednorodzinny z kuchnią elektryczną | Płyta, piekarnik, pralka, zmywarka, oświetlenie | 10-12,5 kW |
| Dom z pompą ciepła | Pompa, automatyka, zwykłe odbiory domowe | 14-18 kW |
| Dom z ładowarką ścienną dla auta | Ładowanie samochodu i normalne użytkowanie domu | 18-25 kW |
| Mały warsztat lub lokal usługowy | Narzędzia, wentylacja, oświetlenie, drobne maszyny | 15-30 kW |
W praktyce największą różnicę robią urządzenia o dużym i długim poborze: płyta indukcyjna, piekarnik, pompa ciepła, klimatyzacja, bojler, sauna, ładowarka samochodu elektrycznego. Sama lodówka czy oświetlenie nie decydują o doborze. Decyduje to, czy w tym samym czasie uruchomi się kilka dużych odbiorników i czy instalacja ma do tego zapas.
Ja zwykle zostawiam 20-30% marginesu, jeśli budynek ma się rozwijać. Taki zapas ma sens szczególnie wtedy, gdy dziś planujesz tylko dom, a za rok może dojść pompa ciepła, punkt ładowania albo mały warsztat. Jeśli budynek jest już zamknięty na przyszłość i nic się w nim nie zmieni, rezerwa może być mniejsza. Kolejna sekcja pokazuje, skąd bierze się koszt tej decyzji, bo tu łatwo zaskoczyć się ceną.
Od czego zależy koszt i dlaczego ta sama moc potrafi kosztować różnie
W budownictwie i instalacjach elektrycznych najczęściej nie płaci się za samą ideę, tylko za zakres robót. Dlatego ta sama wartość przyłączeniowa może oznaczać zupełnie inny rachunek w zależności od długości kabla, rodzaju przyłącza i tego, czy trzeba przebudować istniejącą infrastrukturę. Dla inwestora to ważne, bo czasem największy koszt wcale nie wynika z kilowatów, ale z robót ziemnych i technicznych.
| Co podnosi koszt | Dlaczego ma znaczenie | Na co uważać |
|---|---|---|
| Większa zamawiana wartość | Sieć i przyłącze muszą przenieść większe obciążenie | Nie zawyżaj jej tylko „na wszelki wypadek” |
| Przyłącze kablowe | Jest zwykle droższe niż napowietrzne | W nowych inwestycjach często i tak jest jedyną realną opcją |
| Długość powyżej 200 m | Pojawiają się dodatkowe opłaty za każdy metr | To właśnie odległość od sieci często zmienia budżet najbardziej |
| Przebudowa istniejącego przyłącza | Wchodzi robota techniczna, nie tylko formalność | Przed zmianą mocy sprawdź stan całej instalacji |
| Wyższy poziom napięcia | Procedura jest bardziej rozbudowana | Tu częściej pojawiają się zaliczki i opłaty za wniosek |
Jako konkret podam przykład z rynku: TAURON Dystrybucja publikuje stawki 35,43 zł netto za kilowat dla przyłącza napowietrznego i 73,63 zł netto za kilowat dla kablowego w grupie IV, a po przekroczeniu 200 metrów dolicza 32,30 zł netto za metr przyłącza napowietrznego albo 43,73 zł netto za metr kablowego. Do tego dochodzi jeszcze VAT 23%. To nie jest uniwersalna stawka dla całej Polski, ale dobrze pokazuje, jak bardzo koszt zależy od technicznego wariantu, a nie od samej nazwy usługi.
Skoro wiadomo już, skąd bierze się rachunek, pora na sam proces. W praktyce właśnie tam ginie najwięcej czasu, bo nie chodzi wyłącznie o formularz, ale o kompletny zestaw danych i załączników.
Jak wygląda procedura i jakie dokumenty przygotować
Ja przy takim wniosku zawsze zaczynam od prostego porządku: najpierw dane obiektu, potem scenariusz zużycia, na końcu dokumenty do załączenia. Bez tego operator zwykle nie ruszy dalej albo poprosi o uzupełnienia, które wydłużą sprawę o kolejne tygodnie. W praktyce potrzebne są dane wnioskodawcy, adres i rodzaj obiektu, przewidywane zużycie energii, terminy prac oraz tytuł prawny do nieruchomości.
- Spisuję urządzenia, które będą działały w budynku, i zaznaczam te o największym poborze.
- Sprawdzam, czy instalacja ma pracować w układzie 1-fazowym czy 3-fazowym.
- Przygotowuję dane obiektu, lokalizację, przewidywane zużycie i terminy wykonania instalacji.
- Dołączam tytuł prawny do nieruchomości oraz plan zabudowy lub szkic sytuacyjny.
- Składam wniosek do operatora i czekam na warunki oraz projekt umowy.
- Po podpisaniu umowy zlecam dostosowanie instalacji i realizację przyłączenia.
Energa Operator podaje tu bardzo konkretne terminy: dla części wniosków w niskim napięciu są to 21 lub 30 dni, a dla średniego i wysokiego napięcia 60, 120 albo 150 dni, zależnie od typu obiektu. Sama ważność warunków przyłączenia wynosi u tego operatora 2 lata od doręczenia. To ważne, bo projektanci i inwestorzy często odkładają decyzję zbyt długo, a potem muszą wracać do punktu wyjścia.
Po tej części formalnej zwykle pojawia się drugie pytanie: kiedy lepiej podnieść limit od razu, a kiedy wystarczy trzymać się ostrożniejszego wariantu i zostawić zmianę na później.
Kiedy lepiej zwiększyć albo zmniejszyć limit
Ja podnoszę ten parametr wtedy, gdy wiem, że budynek już na starcie ma większy apetyt na energię. Najczęstsze powody są bardzo konkretne: pompa ciepła, płyta indukcyjna, klimatyzacja, ładowarka samochodu elektrycznego, sauna, rozbudowany warsztat albo lokal usługowy z większym jednoczesnym obciążeniem. Jeśli te elementy są wpisane w projekt, lepiej nie liczyć na cud.
Zmniejszenie ma sens wtedy, gdy budynek po zmianie sposobu użytkowania po prostu nie potrzebuje już takiego zapasu. Tu jednak nie patrzyłbym wyłącznie na rachunek. Czasem bezpieczniej jest zostawić trochę rezerwy, niż oszczędzić kilka złotych dziś i za dwa lata wracać do przebudowy. Jeśli instalacja ma jeszcze obsługiwać przyszłą rozbudowę albo drugi budynek na działce, ja nie schodziłbym z limitem zbyt nisko.
Warto też odróżnić zmianę samego limitu rozliczeniowego od ingerencji w przyłącze. Papierowa korekta bywa prostsza, ale jeśli trzeba wymienić kabel, zabezpieczenia albo zmienić sposób zasilania, sprawa staje się pełnym procesem technicznym. Dlatego zanim ktoś powie „obniżmy to, będzie taniej”, najpierw sprawdzam, czy rzeczywiście chodzi tylko o umowę, a nie o całą infrastrukturę.
W tym miejscu dobrze widać, że błędy przy doborze nie wynikają z matematyki, tylko z pośpiechu i złych założeń. Właśnie dlatego warto jeszcze przejść przez najczęstsze pułapki.
Najczęstsze błędy przy doborze mocy
Największy błąd, jaki widzę, to liczenie wszystkiego „na pełnej mocy”, jakby w domu równocześnie miały pracować wszystkie odbiorniki. To rzadko jest prawda. Drugi klasyk to brak myślenia o przyszłości: dziś jest tylko płyta i pralka, a za rok dochodzi ogrzewanie elektryczne albo punkt ładowania auta.
- Mylenie pojęć. Limit przyłączeniowy, moc umowna i zabezpieczenie przedlicznikowe to nie są synonimy.
- Brak analizy jednoczesności. Zestawienie wszystkich urządzeń bez scenariusza pracy zwykle zawyża wynik.
- Ignorowanie 3 faz. Przy większych obciążeniach układ 1-fazowy szybko staje się wąskim gardłem.
- Zbyt mały zapas na rozwój. Budynek rzadko kończy się na tym samym wyposażeniu, które miał w dniu odbioru.
- Za późna decyzja projektowa. Zmiana po wykonaniu instalacji kosztuje więcej niż dobre założenie na starcie.
- Oszczędzanie na przewodach i zabezpieczeniach. Sama decyzja o większym limicie nie wystarczy, jeśli reszta instalacji nie nadąża.
Jeśli miałbym wskazać jeden praktyczny wniosek, byłby prosty: nie dobieraj parametrów „na styk”, bo instalacja ma działać bez nerwów przez lata, a nie tylko przejść pierwszy odbiór. Z tym podejściem łatwiej przejść do ostatniego kroku, czyli sprawdzenia kilku rzeczy przed złożeniem dokumentów.
Co sprawdzić przed złożeniem wniosku, żeby instalacja nie była za mała po roku
Gdybym miał zostawić jedną checklistę inwestorowi, wyglądałaby tak: najpierw przyszłe ogrzewanie, potem gotowanie, później ładowanie auta i dopiero na końcu drobne odbiory. To właśnie te duże elementy decydują o tym, czy instalacja będzie wygodna, czy tylko formalnie poprawna.
- Sprawdź, czy w projekcie pojawi się pompa ciepła, ogrzewanie elektryczne albo bojler.
- Oceń, czy planujesz płytę indukcyjną, piekarnik i inne odbiory kuchenne w jednym obiegu pracy.
- Przemyśl, czy w ciągu kilku lat dojdzie ładowarka samochodu elektrycznego.
- Ustal, czy budynek ma zostać rozbudowany albo połączony z garażem, warsztatem lub drugim lokalem.
- Sprawdź, czy rozdzielnica i trasa kablowa mają miejsce na dalszą rozbudowę.
- Poproś projektanta albo elektryka o potwierdzenie, że obciążenia są policzone z uwzględnieniem jednoczesności.
Najlepszy efekt daje wariant, w którym limit jest dobrany do realnego użytkowania, a instalacja ma niewielki zapas na przyszłość. Dzięki temu nie przepłacasz za przewymiarowanie, ale też nie wracasz za kilka miesięcy do tematu tylko dlatego, że płyta, piekarnik i pompa ciepła nie mieszczą się już w jednym scenariuszu pracy. To właśnie taki balans zwykle najlepiej działa w praktyce.
